В рамках реализации инвестиционной программы специалисты АО «АРЭК» завершают работы по капитальному ремонту и реконструкции оборудования, а также по техническому обслуживанию сетей, подстанций и линий электропередачи.

Ведутся работы по строительству воздушных линий электропередач 35-110 кВ, общая протяженность которых составляет 53,5 км. В частности, по ВЛ-35 кВ «Куянды - Софиевка» выполняется сборка и монтаж металлических опор. Из 15 металлических опор смонтировано 14, строительные работы продолжаются.

Механизированной колонной №13 из 21,8 км введен в работу участок ВЛ «Ильинка - Акмолинская» протяженностью 4 км. По ВЛ-35 кВ «Шептыкуль - Волгодоновка - Юбилейная» смонтирован провод на 6 км линии, производится дальнейшая работа по монтажу провода.

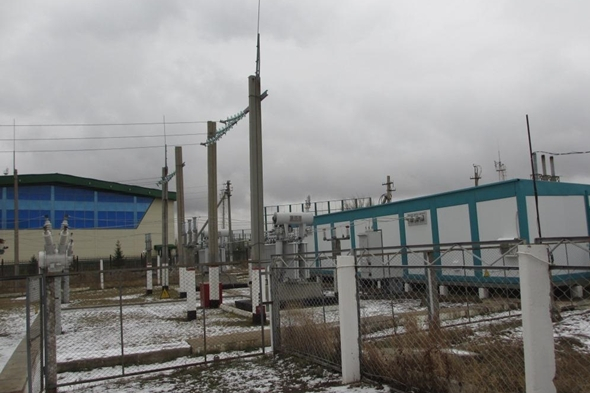

На подстанциях ПС 110/10 кВ «Дамса», ПС 35/10 кВ «Целиноградская» и ПС 35/10 кВ «Куянды» выполнена замена ячеек 10 кВ с масляными выключателями и защитой на электромеханических реле на ячейки 10 кВ с вакуумными выключателями и микропроцессорными защитами РЗА в блочно-модульном здании. В настоящее время завершаются работы на ПС 35/10 кВ «Целиноградская», на других подстанциях работы завершены.

Проводимые работы по реконструкции, ремонту и техническому обслуживанию энергообъектов позволяют обеспечить потребителей Компании надежным, бесперебойным электроснабжением.
